WWZ strebt mit dem Wärmeverbund eine langfristige und nachhaltige Wärmeversorgung der Gemeinde Steinhausen an. Dadurch leistet die Energiestadt einen bedeutenden Beitrag zur Dekarbonisierung und Erfüllung der Klimaziele von Kanton und Bund.

Eine zentrale Heizung für die Quartiere

Nach intensiven Planungsarbeiten steht der primäre Versorgungsperimeter fest. Der Erschliessungsperimeter erstreckt sich über diverse Quartiere im Dorf, die eine grosse Energiedichte vorweisen.

Sie bestimmen den Ausbau

Eine Erweiterung des Versorgungsnetzes ist möglich und wird je nach Nachfrage in die Planung integriert. Ein frühzeitiger Anschlussvetrag lohnt sich deshalb besonders.

Projektmeilensteine

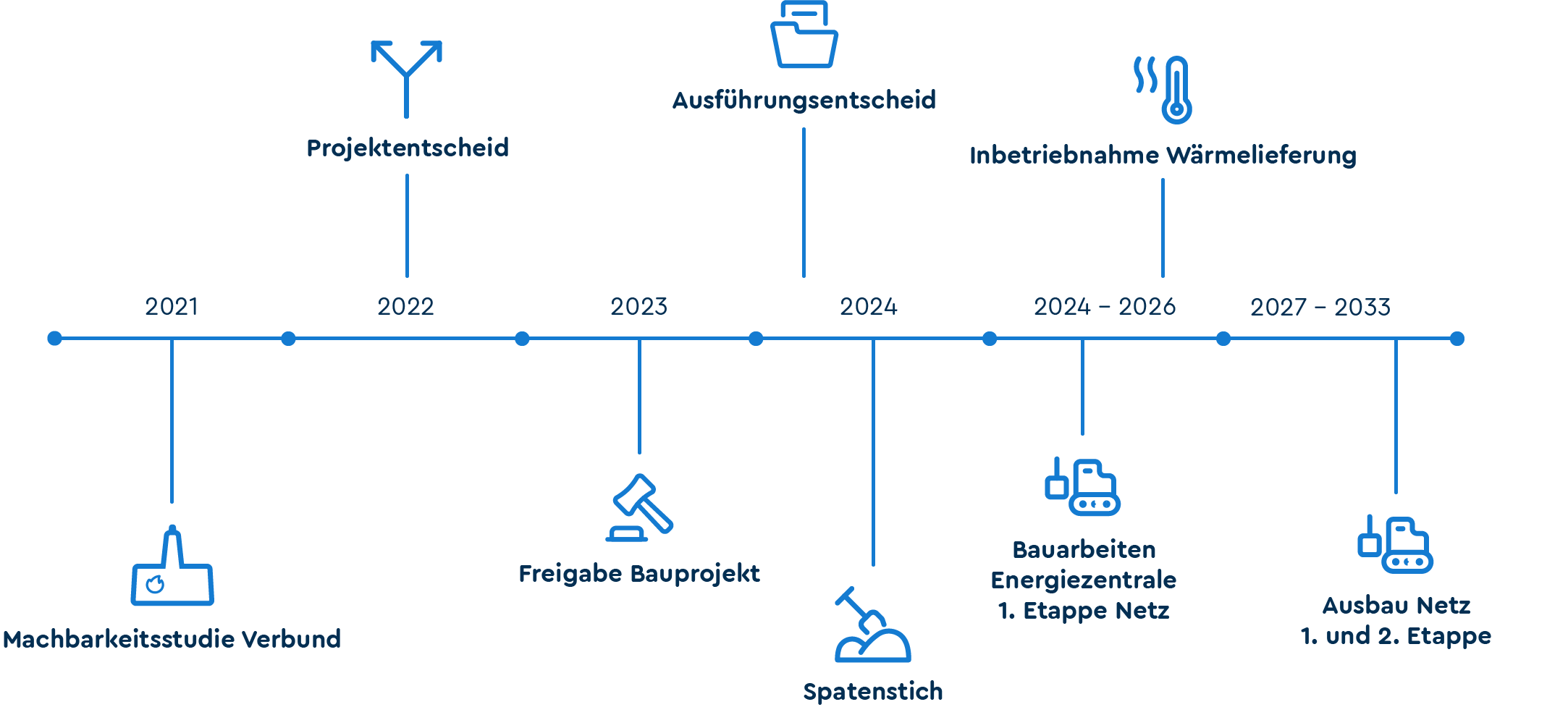

Meilensteine Wärmeverbund

So funktioniert der Wärmeverbund

Die hochmoderne Energiezentrale, welche auf Steinhauser Boden entsteht, ist das Herzstück des Wärmeverbunds Steinhausen. Sie versorgt zukünftig einen grossen Teil der Gemeinde mit nachhaltiger Wärmeenergie für Heizung und Warmwasser.
EZ Steinhausen

Aus regionalen Wäldern

Die Wärme erzeugt eine moderne Holzfeuerung mit einer effizienten Abgasfilteranlage, welche kaum Emissionen verursacht. Zur Beheizung verwendet WWZ Hackschnitzel aus regionalen Wäldern. Die so erzeugte Wärme wird mit Wasser als Trägermedium über erdverlegte Leitungen zu den angeschlossenen Gebäuden transportiert.

Grafik vernetzter Wärmeverbund

Beim Kunden wird in einer platzsparenden Wärmeübergabestation dem Heizungswasser die Wärme entnommen und an das gebäudeeigene Heiz- und Warmwassersystem übergeben. Der Rücklauf aus den beheizten Gebäuden fliesst anschliessend zurück zur Energiezentrale.

Versorgungssicher

Die Energiezentrale Steinhausen ist zudem mit dem Wärmeverbund Ennetsee vernetzt und nutzt als zusätzliche Energiequelle die Abwärme der KVA Renergia. Dadurch kann auch bei Spitzenlast die Versorgung problemlos sichergestellt werden.

Baufortschritt der Energiezentrale

Icon Info Ihre Vorteile

Ein Anschluss an den Wärmeverbund Steinhausen bietet Ihnen viele Vorteile gegenüber klassischen Heizsystemen – von tieferen Kosten über einfache Integration bis hin zu einer langfristigen Wert­steigerung Ihrer Liegenschaft.

Hier finden Sie alle Vorteile auf einen Blick.

Verteilnetz des Wärmeverbunds

Versorgungsgebiet Steinhausen

Baustellen Icon Bautätigkeiten

Der Bau der Fernwärme in Steinhausen ist im Gange. Im Baustellenübersichtsplan sehen Sie alle abgeschlossenen, laufenden und geplanten Bauarbeiten. Für mehr Informationen klicken Sie die markierten Leitungen an. Prüfen Sie bereits jetzt Ihren Anschluss auf unserer interaktiven Karte.

Icon Info Digitale Anwohnerinformation

Anwohnende in Steinhausen erhalten auf der Online-Plattform frühzeitig und transparent alle Informationen zu den Einschränkungen durch die Bauarbeiten – inklusive Bauzeiten, Verkehrsführung und möglichen Behinderungen.

Melden Sie sich für die Baustellen-News an und bleiben Sie auf dem Laufenden.

Impressionen

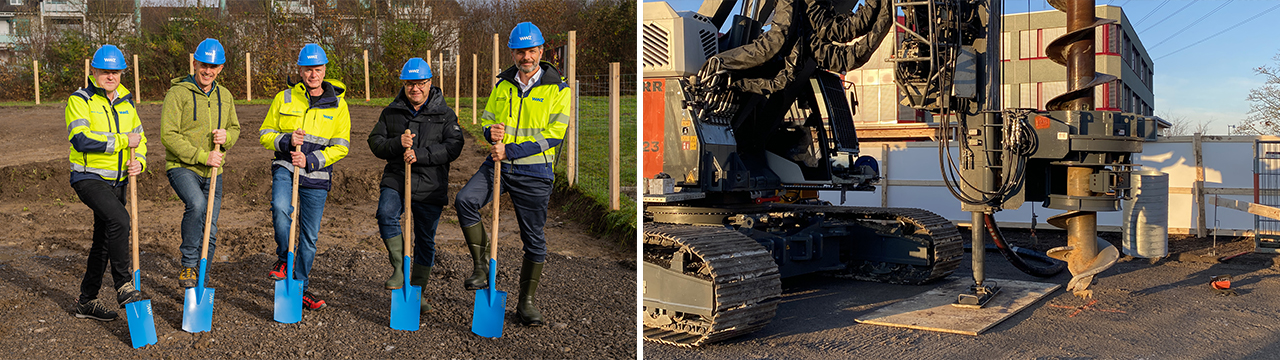

Spatenstich und Pfahlfundierung
Spatenstich Energiezentrale und Bohrgerät für Pfahlfundierung, Ende 2024

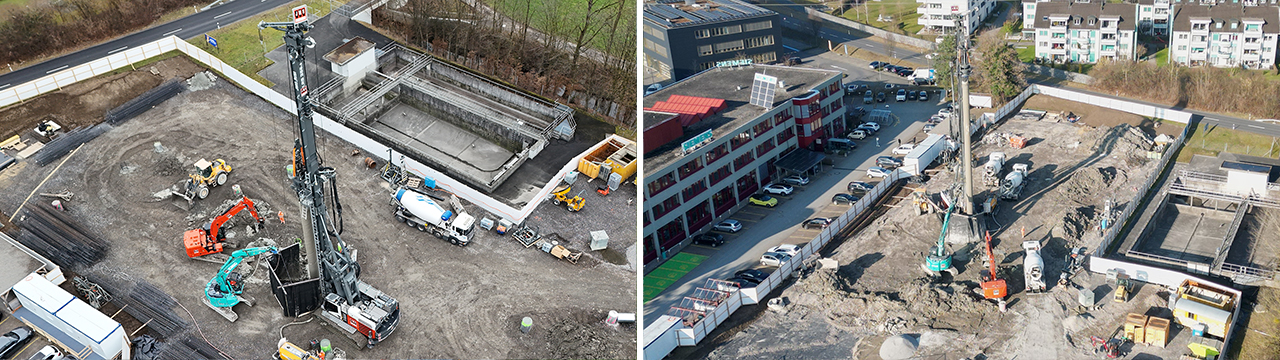

Bohrpfahlarbeiten auf einer Baustellle
Bohrpfahlarbeiten, Frühjahr 2025
Freigelegte Bohrpfähle und Baugrubenaushub
Freigelegte Bohrpfähle und Baugrubenaushub, Frühling 2025

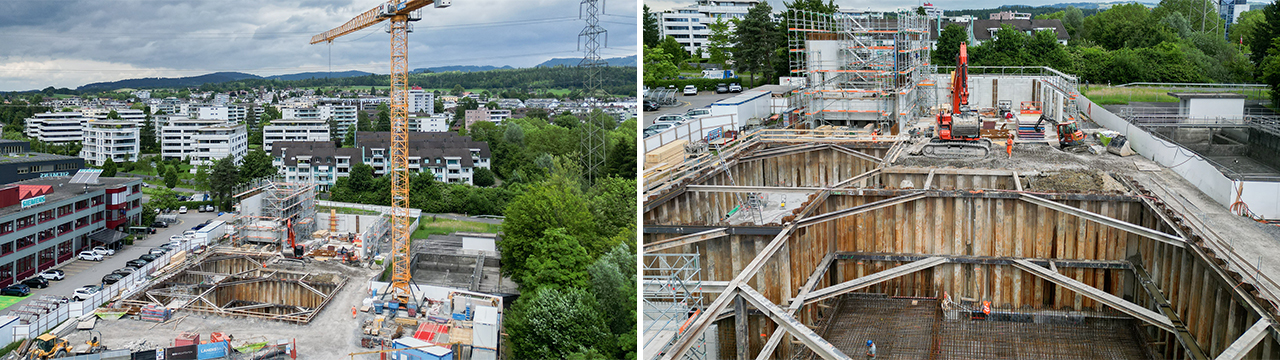

Baugrube und Betonarbeiten
Baugrube und Betonarbeiten, Frühling 2025

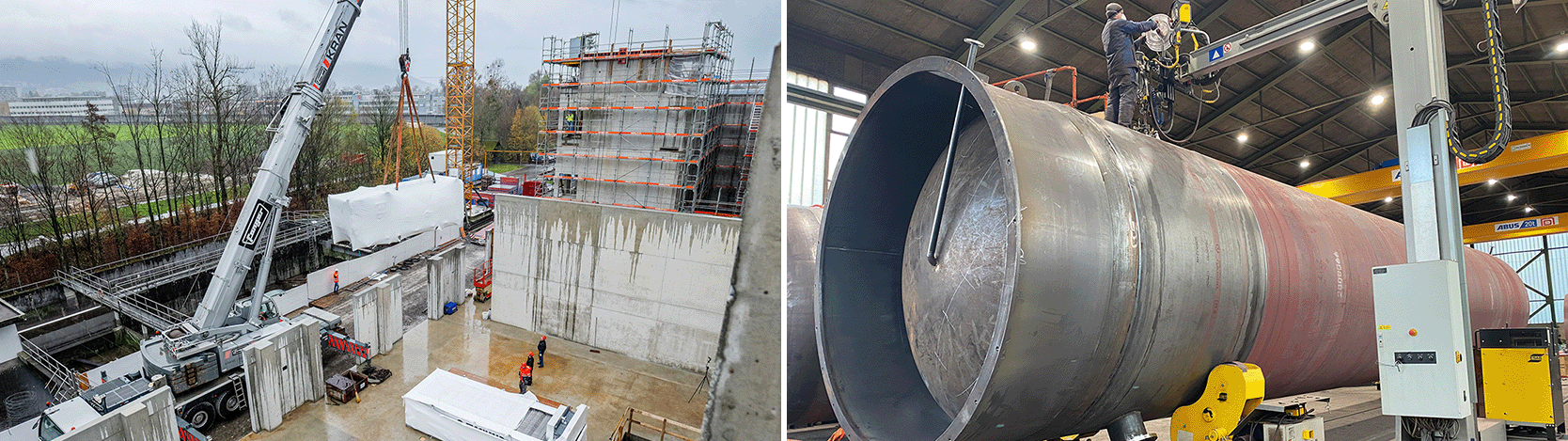

Anlieferung der Holzheizkessel und zusammenschweissen der Komponenten des Wärmespeichers in Bondaduz.
Anlieferung der Holzheizkessel und zusammenschweissen der Komponenten des Wärmespeichers, Winter 2025

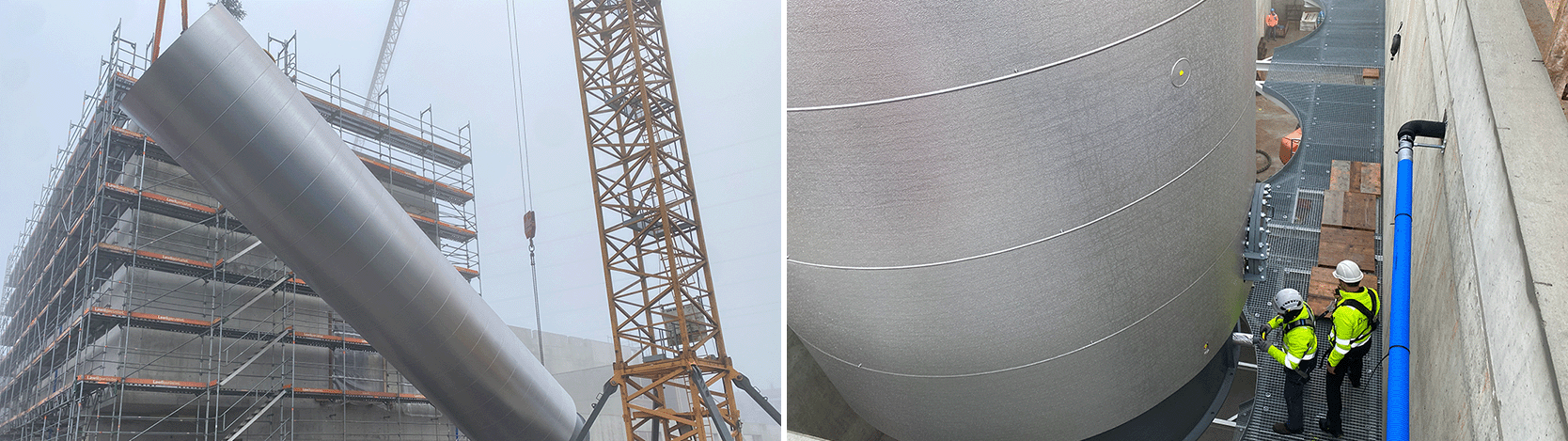

Installation der Wärmespeicher im Nebel
Installation der Wärmespeicher in Präzisionsarbeit, Winter 2025

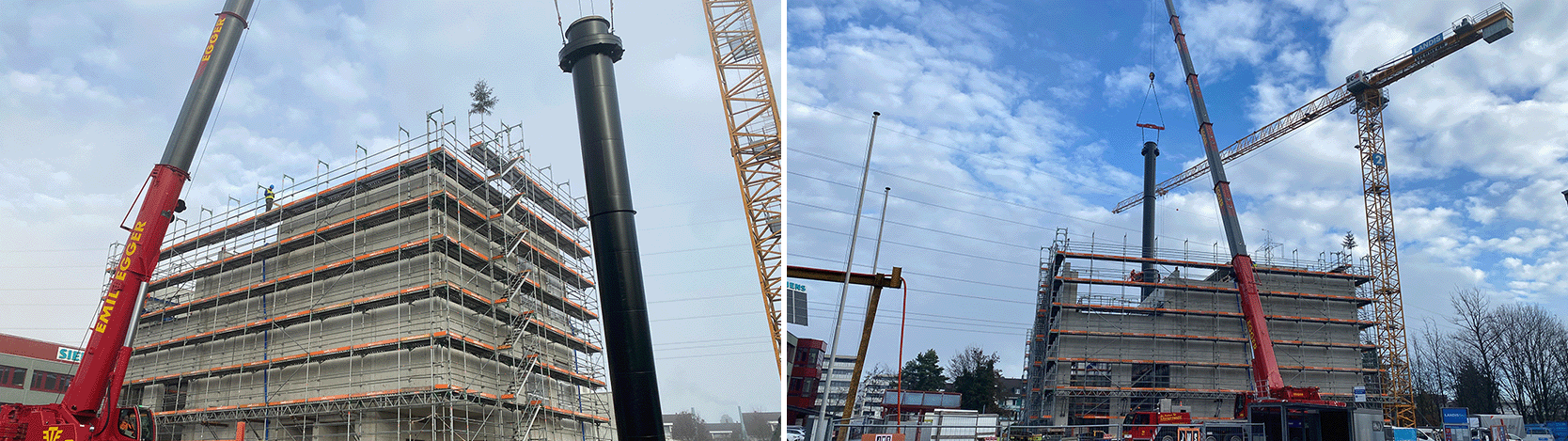

Installation der zwei 35 Meter hohen Kamine.
Installation der zwei 35 Meter hohen Kamine, Winter 2025
Drohnenaufnahme Energiezentrale und Einfeuern
August 2026 - Umfassende Testphase der technischen Anlagen
