Ennetsee
Ennetsee
Im Endausbau versorgt der Wärmeverbund das Gebiet Ennetsee nachhaltig mit nachhaltiger Wärme – gewonnen aus der Abwärme der KVA Renergia. Im Endausbau versorgt der Wärmeverbund das Gebiet Ennetsee mit nachhaltiger Wärme.Für die ganze Region
Im Endausbau wird der Wärmeverbund Ennetsee Rotkreuz, Bösch, Hünenberg-See, Cham, Städtler Allmend und Steinhausen mit nachhaltiger Wärme versorgen. Das Projekt führt zu Einsparungen von rund 15'000 Tonnen CO2.
Frühzeitig anschliessen
Mit dem laufenden Ausbau entstehen neue Anschlussmöglichkeiten für Eigentümer, Gewerbe und ganze Quartiere in verschiedenen Gemeinden. Ein frühzeitiger Anschlussvertrag an den Wärmeverbund lohnt sich in jedem Fall.

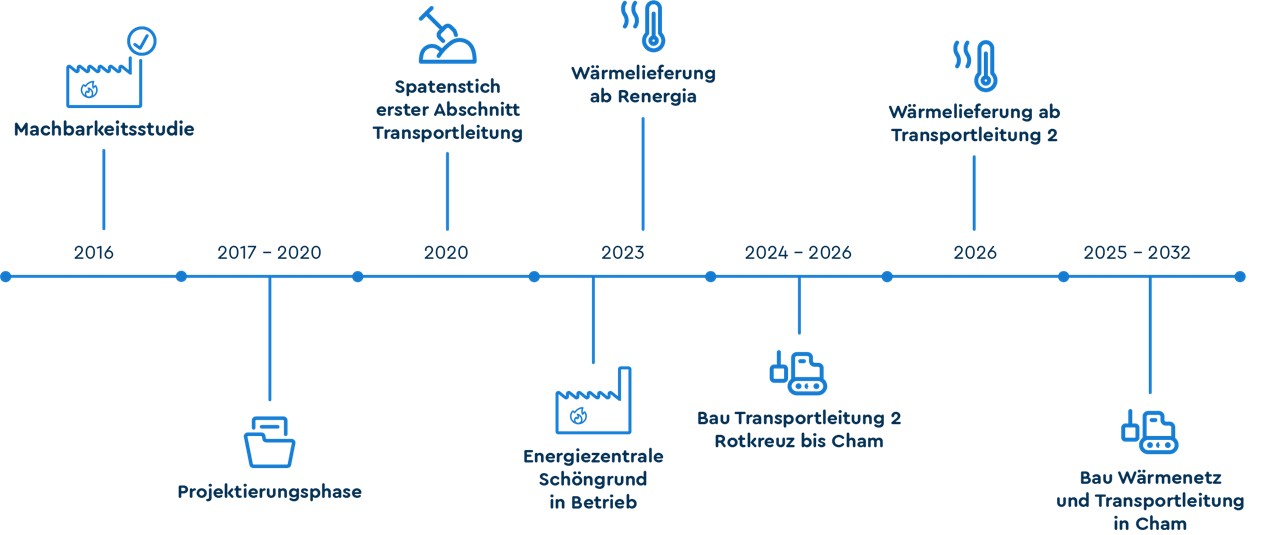

Projektmeilensteine
So funktioniert der Wärmeverbund Ennetsee
In der Kehrichtverbrennungsanlage Renergia in Perlen wird der Abfall der gesamten Zentralschweiz verbrannt. Dabei entsteht Abwärme, die genutzt wird, um Wasser zu erhitzen. Dieses Wasser wird über mehrheitlich erdverlegte und gut isolierte Leitungen zu den angeschlossenen Gebäuden transportiert.

Dort entzieht eine platzsparende Wärmeübergabestation dem Wasser die Wärme und überträgt sie auf das gebäudeeigene Heizungs- und Warmwassersystem. Der Rücklauf aus den beheizten Gebäuden fliesst anschliessend zurück zur Renergia – der Kreislauf beginnt von vorne. So entsteht eine Zentralheizung für eine ganze Region.
Ihre Vorteile
Ein Anschluss an den Wärmeverbund Ennetsee bietet Ihnen viele Vorteile gegenüber klassischen Heizsystemen – von tieferen Kosten über hohe Zukunftssicherheit bis hin zu einer langfristigen Wertsteigerung Ihrer Liegenschaft.
Hier finden Sie alle Vorteile auf einen Blick.
Verteilnetz des Wärmeverbunds
Bautätigkeiten

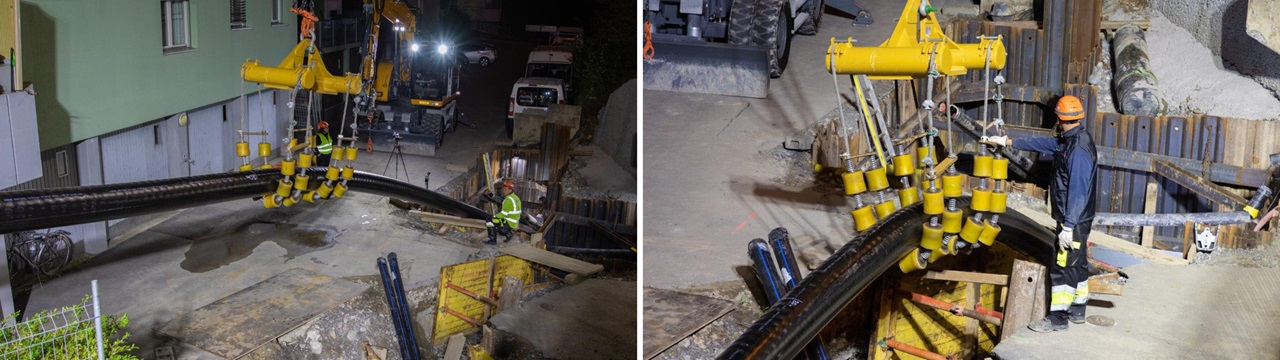

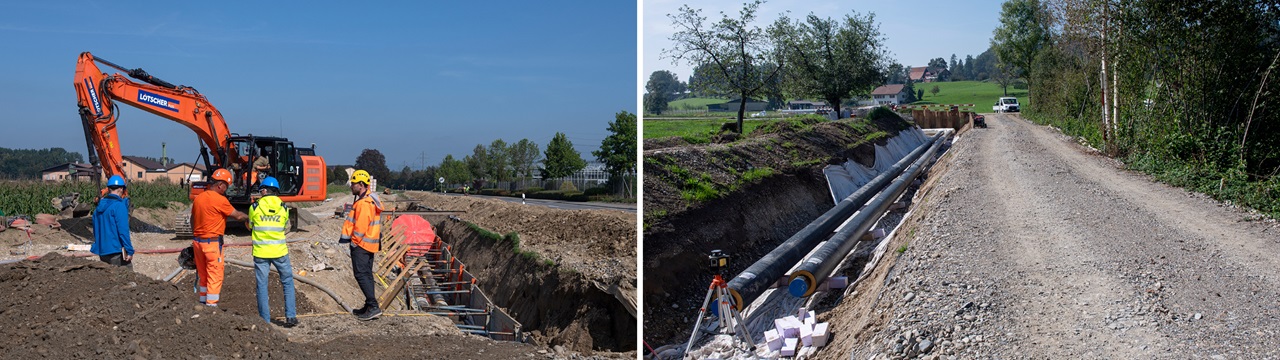

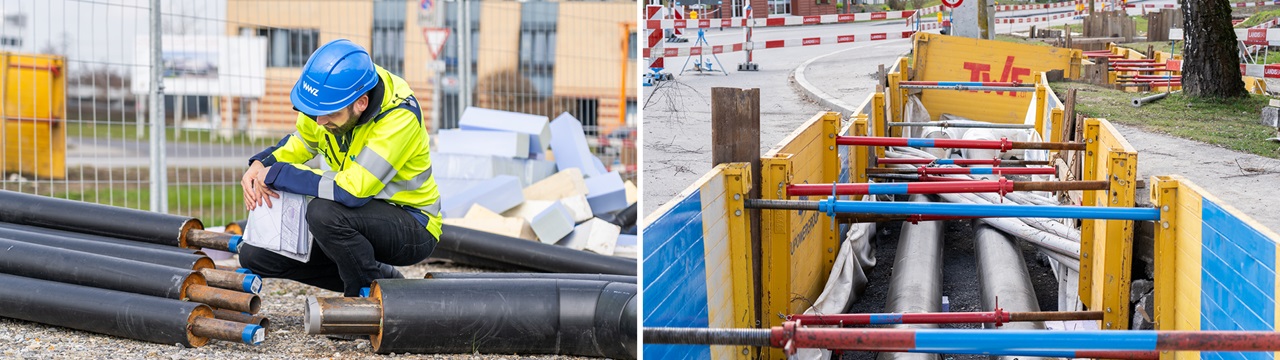

Rotkreuz
Hünenberg See bis Holzhäusern
| Ort | Bautätigkeit |
| ☑️ Blegistrasse bis Brücke A4 | Fernwärme in Betrieb – Fertigstellungsarbeiten |

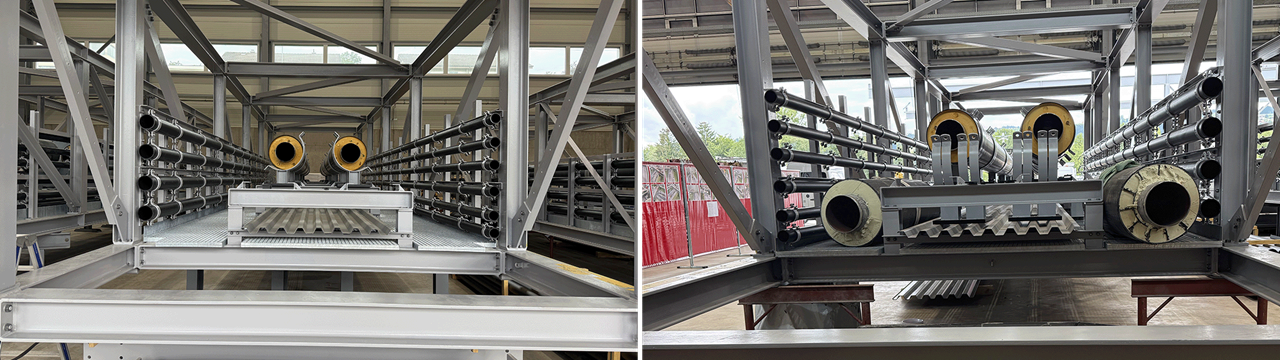

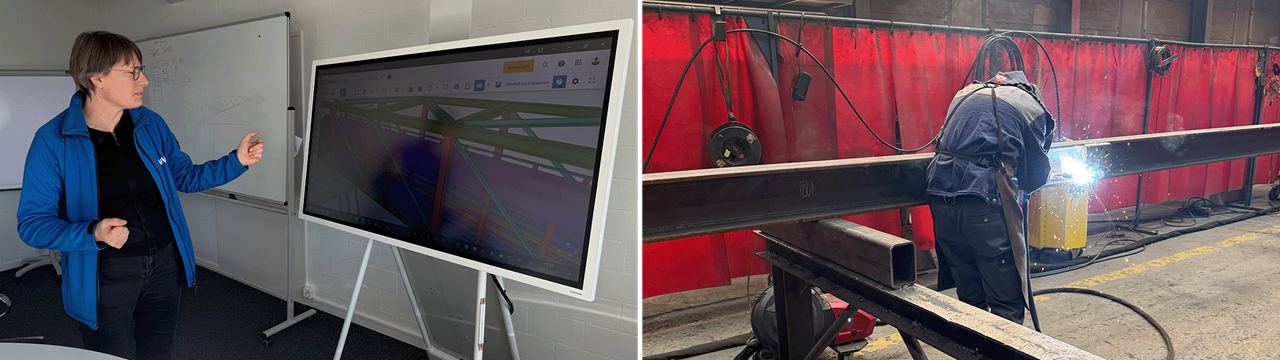

| 🔧 Rohrbrücke über A4 | Ausbau Fernwärme in Ausführung Herbst / Winter 2025 – Leitungsbau im Landwirtschaftsgebiet bis Winter 2025/2026. Mehr im Blog erfahren. |
| ☑️ Holzhäusernstrasse | Ausbau Fernwärme, Wasser und LWL abgeschlossen |
| 🔧 Luzernerstrasse Holzhäusern bis Hünenberg See | Ausbau Fernwärme in Ausführung, Wasser ca. Jan–Dez 2025, LWL bis Frühjahr 2026 |
| 🕒 Bösch | Prüfung der Erschliessung in Abstimmung mit dem Gemeindeprojekt «Aufwertung Bösch» – Baustart Dez 2025 |
| 🔧 Huobstrasse | Erster Teil Ausbau Fernwärme, Wasser und LWL in Ausführung bis Dez 2025 – zweiter Teil in Ausführung ab Jan bis Apr 2026 |
| 🔧 Dersbach Quartier | Ausbau Fernwärme in Ausführung ab Jun 2025 bis April 2026 |
| Ort | Bautätigkeit |
| ☑️ Blegistrasse bis Brücke A4 | Fernwärme in Betrieb – Fertigstellungsarbeiten |
| 🔧 Rohrbrücke über A4 | Ausbau Fernwärme in Ausführung Herbst / Winter 2025 – Leitungsbau im Landwirtschaftsgebiet bis Winter 2025/2026. Mehr im Blog erfahren. |
| ☑️ Holzhäusernstrasse | Ausbau Fernwärme, Wasser und LWL abgeschlossen |
| 🔧 Luzernerstrasse Holzhäusern bis Hünenberg See | Ausbau Fernwärme in Ausführung, Wasser ca. Jan–Dez 2025, LWL bis Frühjahr 2026 |
| 🕒 Bösch | Prüfung der Erschliessung in Abstimmung mit dem Gemeindeprojekt «Aufwertung Bösch» – Baustart Dez 2025 |
| 🔧 Huobstrasse | Erster Teil Ausbau Fernwärme, Wasser und LWL in Ausführung bis Dez 2025 – zweiter Teil in Ausführung ab Jan bis Apr 2026 |
| 🔧 Dersbach Quartier | Ausbau Fernwärme in Ausführung ab Jun 2025 bis April 2026 |
Cham
| Ort | Bautätigkeit |
| ☑️ Papierigleis | Nahwärmeverbund ist in Betrieb. |
| 🔧 Knonauerstrasse & Neudorfstrasse |
Ausbau Fernwärme in Ausführung ab Juli 2025 bis Ende 2026 (ohne Deckbeläge). Aktuelle Informationen erhalten Sie über die digitale Anwohnerinformation. |
| 🔧 Alpenstrasse, Hünenbergerstrasse, St. Jakobstrasse & Langweid |
Ausbau Fernwärme in Ausführung ab Frühjahr 2026 bis Frühjahr 2028. Aktuelle Informationen erhalten Sie über die digitale Anwohnerinformation. |
| 🔧 Eichstrasse, Mugerenstrasse & Alpenblickstrasse |
Ausbau Fernwärme in Ausführung ab Oktober 2025 bis Frühjahr 2027 (ohne Deckbeläge) Aktuelle Informationen erhalten Sie über die digitale Anwohnerinformation. |
| 🕒 Cham Zentrum | WWZ prüft in enger Abstimmung mit der Gemeinde Cham und dem Projekt «Autoarmes Zentrum» die Erschliessung. |
| 🕒 Luzernerstrasse | Fernwärme Ausbau in Planung |
| 🕒 Zugerstrasse | Fernwärme Ausbau in Planung |
| 🕒 Sinserstrasse | Fernwärme Ausbau in Planung |
| 🕒 Städtler Allmend | Ausbau Fernwärme in Ausführung ab Herbst 2026 |
| Ort | Bautätigkeit |
| ☑️ Papierigleis | Nahwärmeverbund ist in Betrieb. |
| 🔧 Knonauerstrasse & Neudorfstrasse |
Ausbau Fernwärme in Ausführung ab Juli 2025 bis Ende 2026 (ohne Deckbeläge). Aktuelle Informationen erhalten Sie über die digitale Anwohnerinformation. |
| 🔧 Alpenstrasse, Hünenbergerstrasse, St. Jakobstrasse & Langweid |
Ausbau Fernwärme in Ausführung ab Frühjahr 2026 bis Frühjahr 2028. Aktuelle Informationen erhalten Sie über die digitale Anwohnerinformation. |
| 🔧 Eichstrasse, Mugerenstrasse & Alpenblickstrasse |
Ausbau Fernwärme in Ausführung ab Oktober 2025 bis Frühjahr 2027 (ohne Deckbeläge) Aktuelle Informationen erhalten Sie über die digitale Anwohnerinformation. |
| 🕒 Cham Zentrum | WWZ prüft in enger Abstimmung mit der Gemeinde Cham und dem Projekt «Autoarmes Zentrum» die Erschliessung. |
| 🕒 Luzernerstrasse | Fernwärme Ausbau in Planung |
| 🕒 Zugerstrasse | Fernwärme Ausbau in Planung |
| 🕒 Sinserstrasse | Fernwärme Ausbau in Planung |
| 🕒 Städtler Allmend | Ausbau Fernwärme in Ausführung ab Herbst 2026 |
